O que era para ser a solução de um problema, termina se transformando em uma frustração e em grande prejuízo financeiro em Campo Maior. Muitos clientes da Equatorial que optaram pela instalação do sistema de energia solar, fazem parte de uma incômoda fila e chegam a aguardar 8 meses pela efetivação do serviço pela concessionária.

Os casos

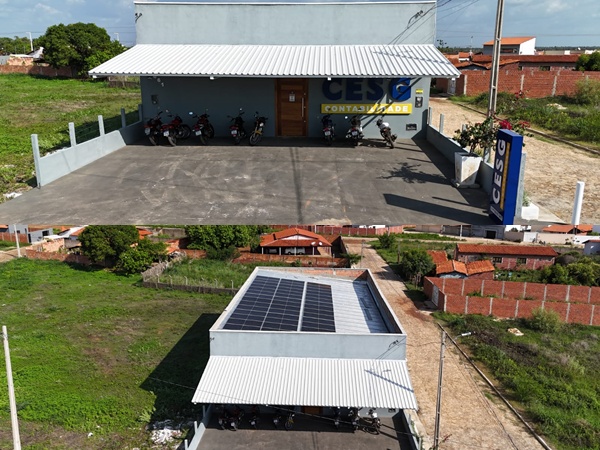

É o caso do contador e empresário Carlos Eugênio, do escritório de contabilidade CESG, que funciona na Avenida Alto Longá, em Campo Maior. Ele revela que investiu R$ 50 mil no seu sistema solar, planejando reduzir os custos com energia, que chega a R$ 5 mil mensais.


Com aval da concessionária
Mesmo tendo o termo de acesso, (o aval para a instalação do sistema), autorizado pela Equatorial, a concessionária não cumpriu os prazos estabelecidos e ainda não fez a efetivação do sistema do consumidor, que aguarda já há 8 meses.

Clientes frustrados

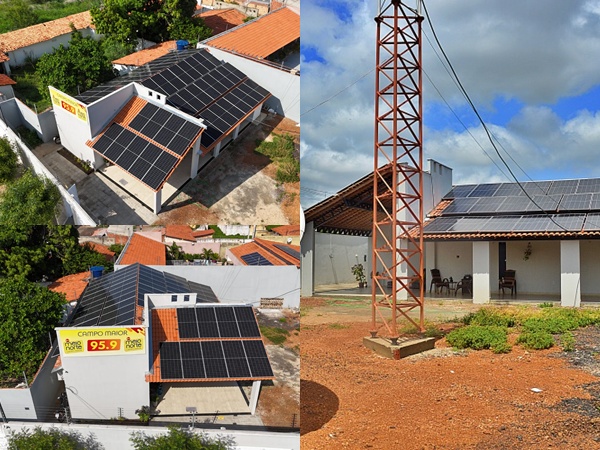

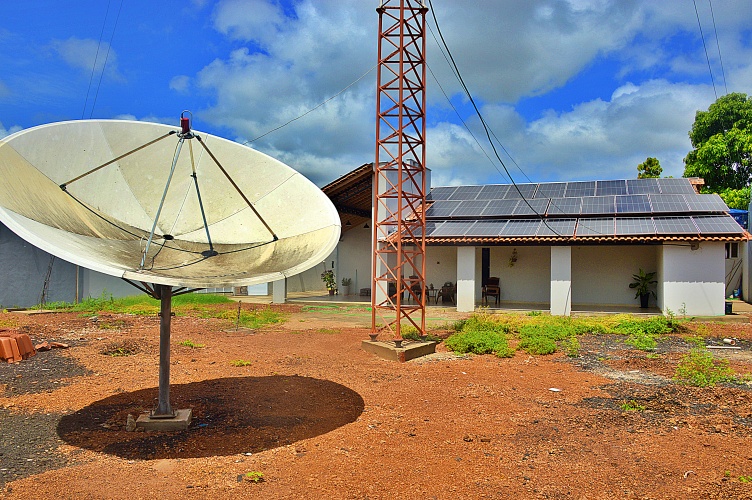

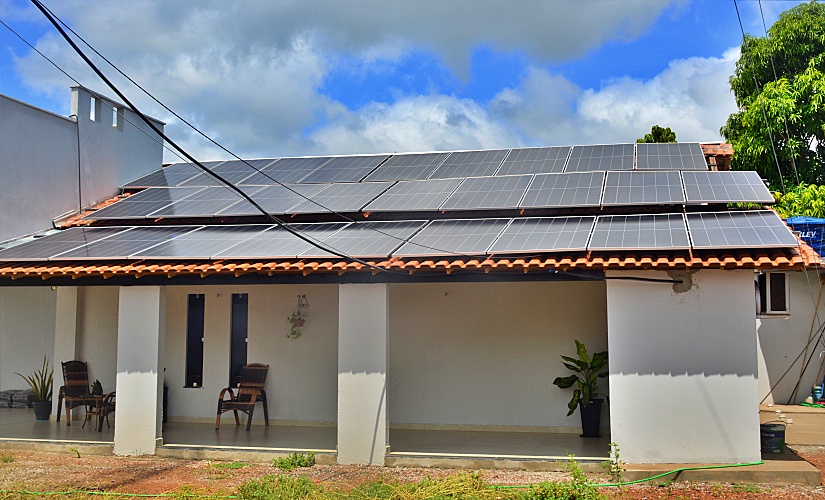

Os diretores da Rádio Meio Norte vivem a mesma frustração, ou seja, também já aguardam há 8 meses pela efetivação do sistema solar. A jornalista Kátia Rodrigues revela que já amargam grandes prejuízos com a falta de ação da Equatorial.

Acumula prejuízos

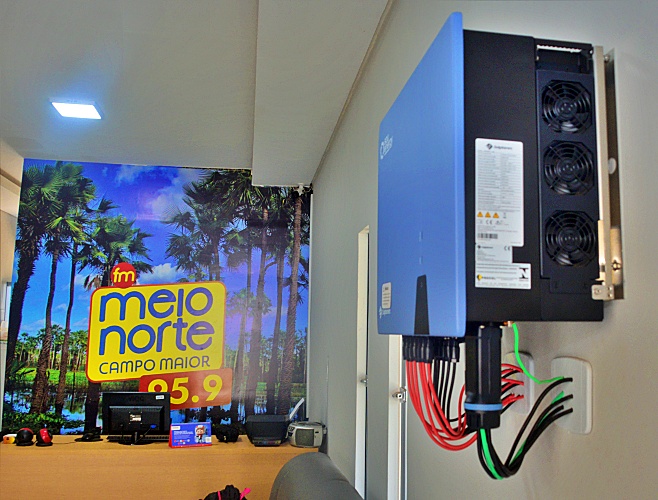

A jornalista revela que, além de pagar a conta de energia, agora também tem que arcar com o pagamento das parcelas do financiamento das 60 placas fotovoltaicas adquiridas para a montagem do sistema. “Nosso sistema já está pronto para uso, mas não podemos usufruir. Enquanto isso, temos que pagar R$ 5 mil da conta de energia e mais a parcela do banco que nos financiou”, lamenta Kátia.

Ao Ministério Público
O diretor da RMN Pedro Borges já até comunicou ao Ministério Público o não cumprimento de prazos pela Equatorial, o que desrespeita o estabelecido pelo Código do Consumidor.
Pedro Borges revela que já analisa até a judicialização do pedido de efetivação do seu sistema de energia solar. “Já procuramos a Equatorial e eles sempre tem a justificativa de que precisam melhorar a rede de energia na área da rádio para efetivar o sistema, só que isso já ultrapassou todos os prazos estabelecidos pela própria concessionária e até o momento nada de efetivação”, reclama Pedro Borges.

Prazos não cumpridos

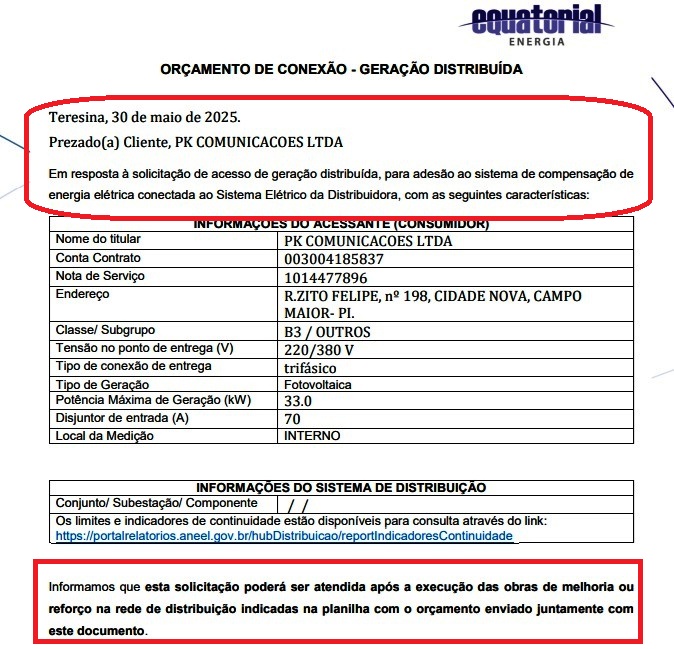

O técnico responsável pela elaboração do projeto, engenheiro eletricista Raimundo Abreu, revela que foram cumpridos todos os requisitos exigidos pela Equatorial na instalação dos sistemas de energia solar, inclusive recebendo o Parecer de Acesso com o prazo de efetivação do funcionamento dos painéis solares. “No caso da Rádio Norte o projeto foi protocolado no dia 30 de maio de 2025 e o prazo para a efetivação dado pela Equatorial era de até 60 dias, mas isso não foi cumprido, jogando um balde de agua fria nos anseios dos clientes”, revela Raimundo Abreu.


Outro lado
A Equatorial, por meio de sua assessoria, informou que com relação ao escritório de contabilidade CESG, o pedido feito ainda está tramitando, que existem prazos regulamentados e que a solicitação está sendo analisada. Já sobre a Rádio Meio Norte, a concessionária não repassou informações, alegando atualização do setor competente.
